从GPU到电网:AI数据中心电力革命
真正困难的不是“有多少MW”,而是“这多少MW能不能可靠地送到GPU”
假设一个数据中心拥有100MW的电力容量。从纸面上看,这已经是一个非常庞大的数字。但对于专业的调试工程师(Commissioning Engineer)和运营方来说,仅仅知道“100MW”远远不够。
真正决定算力生命力的关键问题在于:
100MW是市电(Utility)电网接入容量还是实际IT Load可用容量?
变压器(Transformer)在高谐波下的实际可用容量是多少?
UPS在不同运行模式(如ECO模式与双变换模式)下能够提供多少动态容量?
发电机组(Generator)是否可以承受AI算力大爆发时的剧烈动态负载冲击?
并机系统在最大负载下是否稳定?
电能质量(谐波、电压闪变)是否满足敏感GPU要求?
电力监控系统(EPMS)能否正确监控整个电力系统?
故障情况下系统是否按照设计逻辑无缝完成切换?
因此,MW只是一个名义数字,真正的数据中心工程能力,是把MW变成“高可靠、高品质的可用MW”。
BV解决方案与服务保障:全过程调试、验证测试与电能质量评估服务(Commissioning, CxA)
五阶段调试服务(Level 1至Level 5):从设计审查、设备FAT/SAT,到系统联动调试及综合故障模拟测试(Integrated Systems Testing, IST),全流程验证电力的可靠交付。
高级电能质量诊断(Power Quality Analysis):评估并解决AI高频动态负载引发的高次谐波、电压暂降及三相不平衡问题。
为什么AI数据中心对Commissioning(调试)提出了更高要求?
要把名义MW变成可用MW,靠的正是系统化调试与验证。而AI数据中心,让这一过程变得前所未有地复杂。

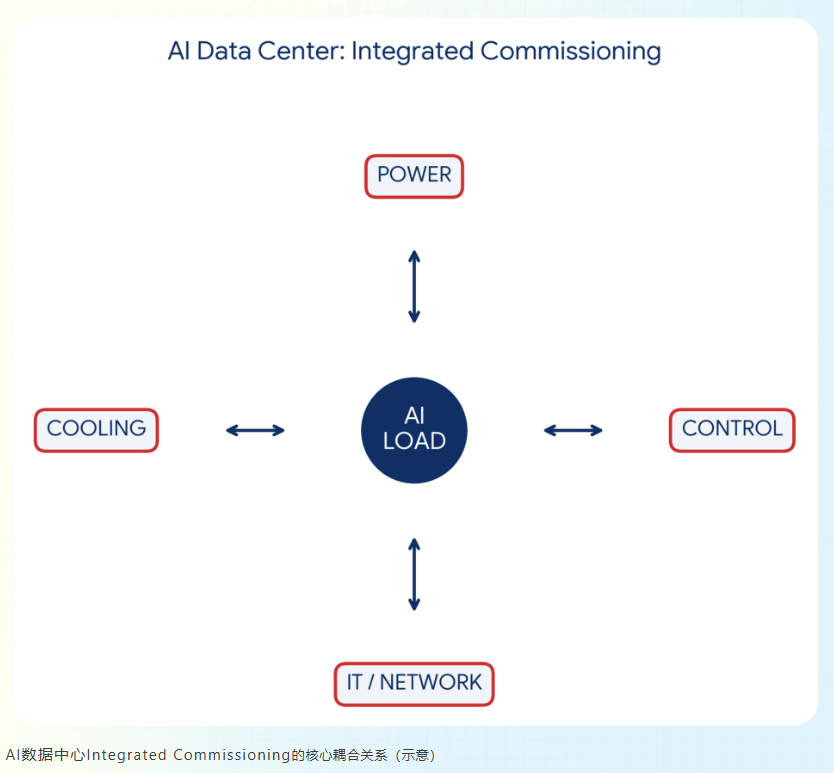

传统数据中心Commissioning,更多关注设备独立运行、基本系统联动和简单故障切换。而AI数据中心则必须进一步关注Power + Cooling + IT Load + Control + Failure Mode的深度耦合关系。
- 高功率密度直接改变了PDU、Busway、Cable、Breaker、UPS、Transformer和Generator的热极限与电气设计;
- AI计算负载具有极其显著的突发性和动态性(如大模型并行训练时的瞬时负载飙升),传统的25%、50%、75%、100%静态阶梯测试已无法反映真实工况,必须增加动态负载(Dynamic Load)与负载阶跃响应(Load Step Response)测试;
- 高热密度使液冷系统(Direct-to-Chip/Immersion)进入核心架构,使电气、机械、控制与IT负载的集成调试(Integrated Commissioning)成为唯一可行的验证手段。

BV解决方案与服务保障:AI专有全系统集成调试(Integrated Systems Testing, IST)
动态阶跃响应测试方案:利用高阶可编程假负载,模拟AI训练突发集群负载冲击,验证UPS及发电机组的瞬态响应能力。
水、电、液、控一体化调试:实现风冷/液冷系统与电气负载的高精度联动调试,验证极高热密度下的温升控制与极端断电断水故障逻辑。
而这一切,正在改变测试工具——Load Bank。
